昨日、高崎市の現場ではTOTOのハーフバスを施工しました。弊社としては初めての施工でした。

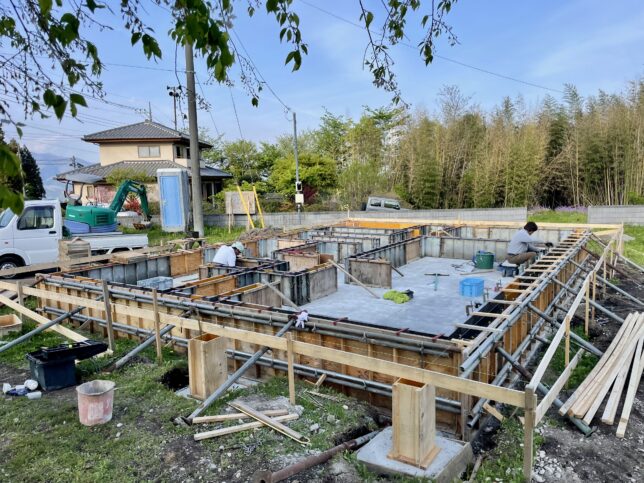

写真は基礎断熱を施工しているところです。コンクリートのピンコロ以外の外周部の基礎床に断熱をしっかり敷設します。
断熱性能を高め、床下点検もできる方法をとりました。
こちらはハーフバスが設置できたところです。浴槽側には点検口が2つ開いており、ここからも床下の様子や給排水の繋ぎこみができます。造作での浴室より維持管理がし易い印象です。
写真はありませんがこの後出入り口の開口部を設置しました。その後枠材を入れたり、壁の防湿処理、天井下地等施工が進んでいきます。
また工事が進んだらご紹介できればと思います。
下山勇志

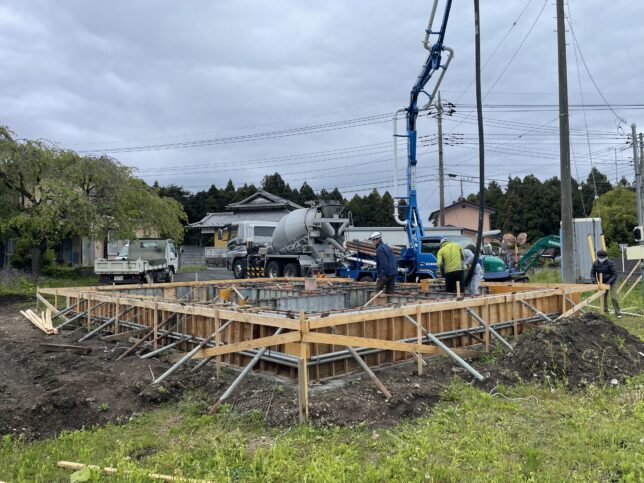

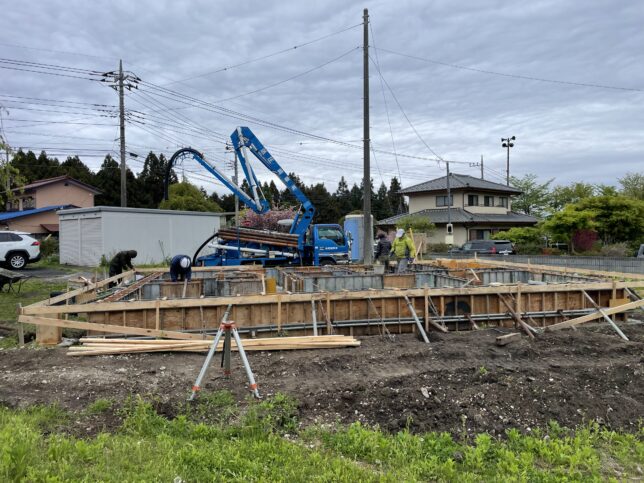

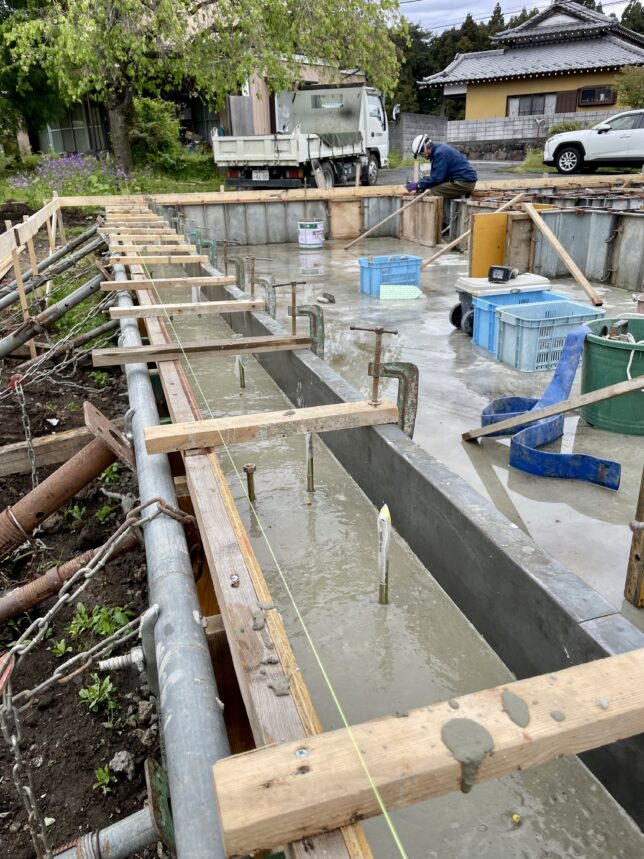

下仁田町の現場では本日、基礎の耐圧板(ベタ基礎のベタの部分)のコンクリートを打設しました。
コンクリートの納品書と目視で品質を確認しました。

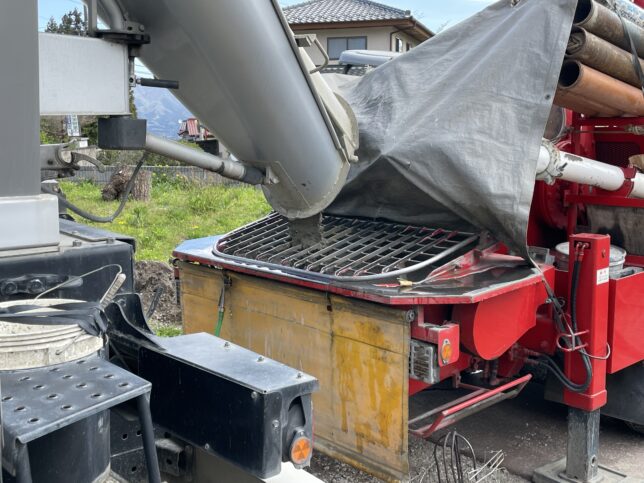

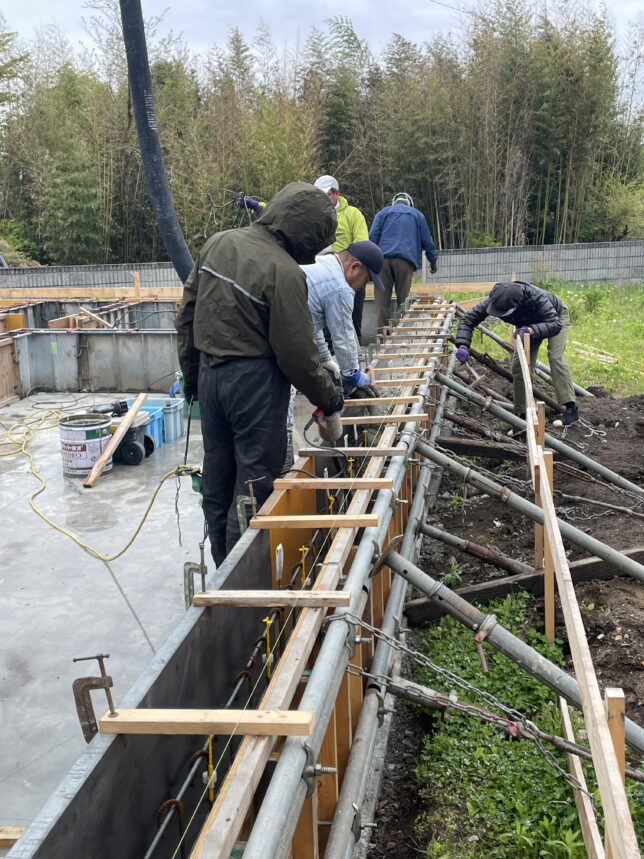

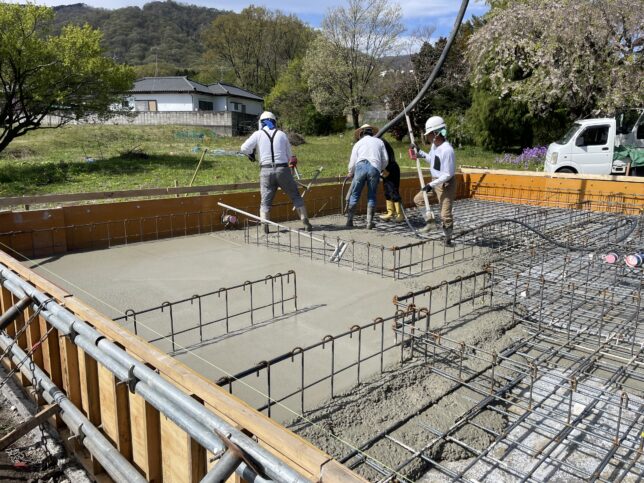

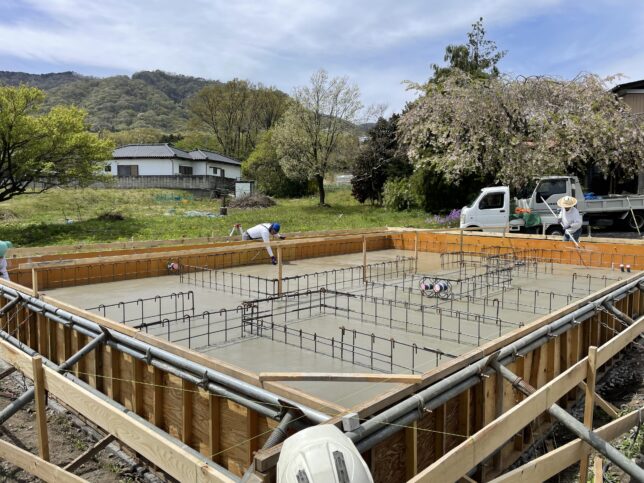

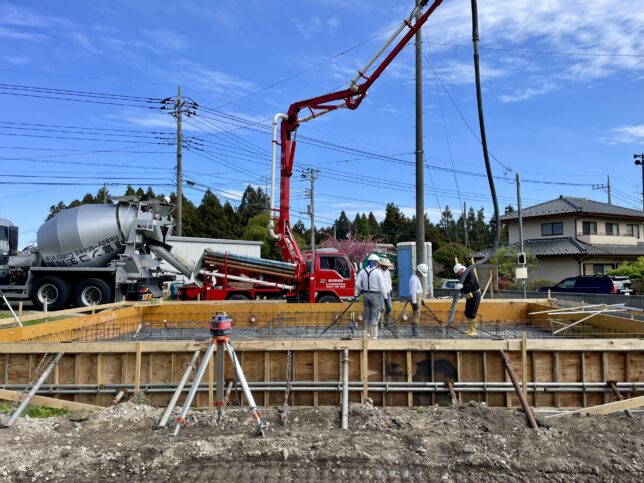

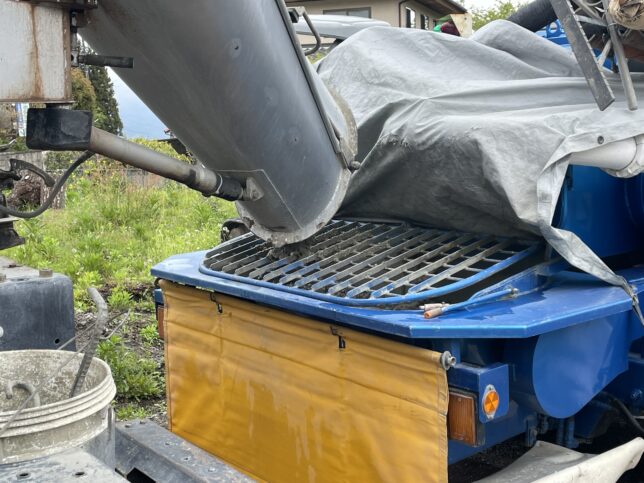

写真は基礎梁(3.64mピッチにある基礎の梁)にコンクリートを打設していることろです。

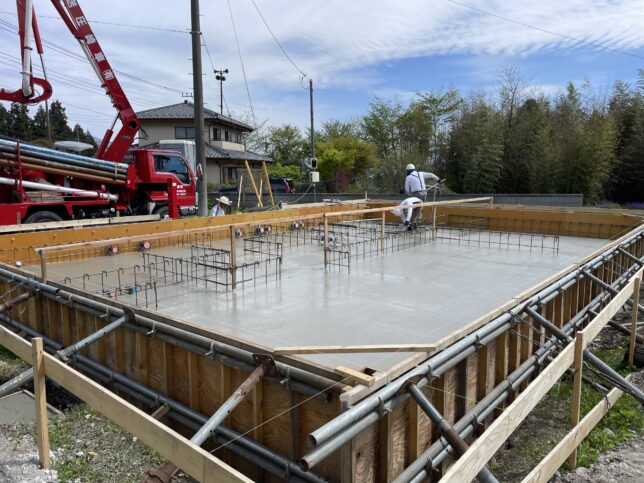

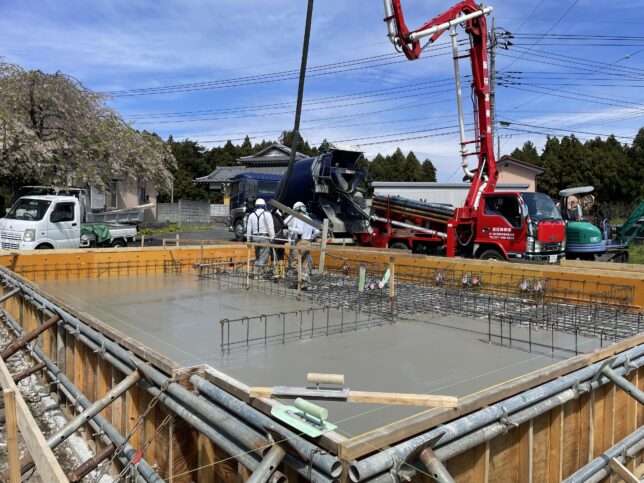

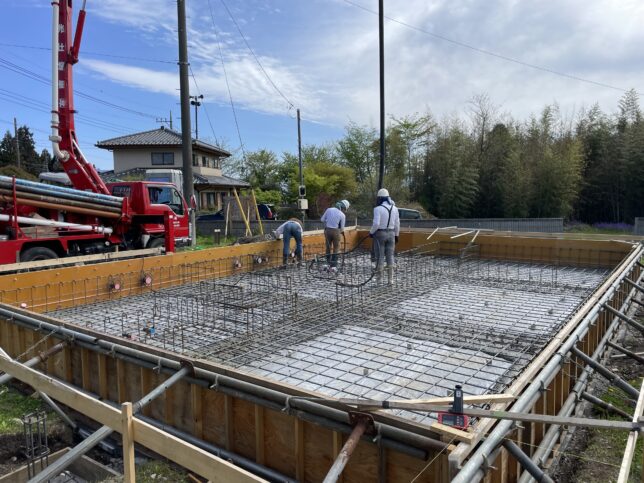

写真は打設が完了したところになります。暑い中ありがとうございます。

これから更に平らにならしておさえていきます。数日養生をして立上り部分の墨出し、型枠工事になります。
下山勇志
ご紹介していた元総社町売地はご成約・お引渡しとなりましたのでお知らせいたします。お問い合わせありがとうございました。
朝晩は涼しくなってきましたが、まだまだ日中は暑いですね。皆様ご自愛ください。

さて、下仁田町の現場では本日、住宅瑕疵担保保険の第三者機関による検査を実施しました。写真は検査をしているところになります。
弊社ではすべての住宅を構造計算しております。基礎の配筋がきれいに施工されていると検査員の方からお褒めの言葉をいただきました。
鉄筋のかぶり厚(鉄筋とコンクリート外面の厚さ。適正な厚さを確保する必要があります)を確認しました。
写真は地中梁(地中に入る構造上重要な梁)で、鉄筋D-22が上下に2本ずつ入る箇所になります。鉄筋屋さんの丁寧な施工に脱帽です。
この後、基礎の耐圧版(ベタ基礎のベタとなる水平部分)の高さを出し、給排水の配管事前工事を行い、コンクリート打設となります。
施工品質が高く、頑丈な基礎となるようしっかり管理していきたいと思います。
下山勇志
高崎市の現場では外壁の仕上げ(板張り)工事が進んでいます。写真は北側の様子です。少し前に撮影した写真ですのですでに工事が完了していますがご紹介できればと思います。
写真はサッシ上の霧よけ庇の様子です。庇の上は通気口を設置するため、防虫用のメッシュを入れています。このメッシュにより虫やコウモリの侵入を防ぎます。
写真の様に張られていきます。板張りの良さは張り替えができる点です。写真右手の板張りのビスを外せば簡単に取り外しができます。
写真は角の様子です。大工さんの墨(鉛筆で書いたメモ)がなんだか嬉しい。
外壁が完成した写真は後ほど。お楽しみに。
下山勇志

下仁田町の現場では地業工事が完了し、コンクリート基礎の配筋工事に入っています。配筋工事完了後、型枠工事、給排水配管工事と進んでいきます。職人さんには暑い中感謝です。
本社作業場では下仁田町の現場の構造材の木配りに入りました。木配りはどの材料をどの部分に使うかを検討する作業になります。
棟梁と共に構造材の節や色味、反り、くせ等をよみ、木配りを行いました。
写真手前の下にある梁材は高さ36㎝の大梁です。
写真は墨付けをした梁材です。
木配りした梁が上棟時にきれいに配置されることを楽しみに作業を行いました。上棟が今から楽しみです。
下山勇志
夏季休暇が過ぎ、通常営業しております。皆様いかがお過ごしでしょうか。今週も暑い日が続きますが熱中症等にお気を付けてお過ごしください。
さて、夏季休暇前に富岡市庫裏がお引渡しとなりました。写真は引渡し前に神棚を設置した様子です。届きやすいよう低い位置に設置しました。下地に留めつけていますので、しっかりするのと後に移動も可能です。
富岡市庫裏は竣工写真を施工事例にアップしましたのでぜひご覧くださいませ。
写真は下仁田町の現場です。審査が長引いていた建築確認申請がようやくおり、長期優良住宅の申請も完了し着手することができました。
配置や地盤の高さを現場にて確認しました。今週末から鉄筋工事に入れるよう段取りをしています。頑丈な基礎となるようしっかり監理していきたいと思います。
写真は高崎市の現場です。屋根の瓦葺きが完了し、外部防水検査も合格。昨日より外壁工事(縦板張り)に入りました。
配管周りの様子。いつも通り防水部材をつかって徹底しています。
今回は杉板タテ張りですので、通気胴縁(縦の木)に横胴縁(横の木)を取り付けています。こうすることで万が一雨水が侵入しても下に流れて乾いてくれます。
写真は大工さんが防虫部材を施工しているところです。虫やコウモリ等が外壁内に入らないよう施工します。
写真は拡大したものです。
横胴縁が完了後、ビスで更に固定して板張り開始です。経年変化を楽しむ外壁。完成が今から楽しみです。
下山勇志
ホームページの新築設計施工事例に「自然エネルギーで暮らす庫裏」を追加しました。ぜひご覧ください。
