渋川市の現場 基礎梁のコンクリート打設

今日は冬に逆戻りしたような天気でしたね。体調を崩さないようご自愛ください。

さて、本日は渋川市の現場にて基礎立ち上がり部分である基礎梁の生コンクリート打設を行いました。朝は少し小雨が降っていましたが午後は止んで良い湿潤状態となりました。

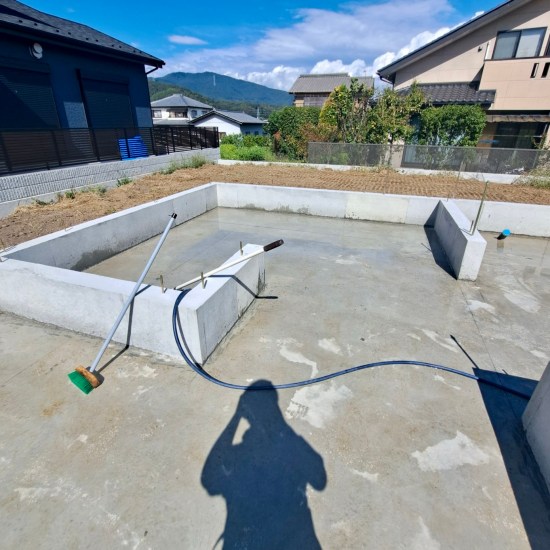

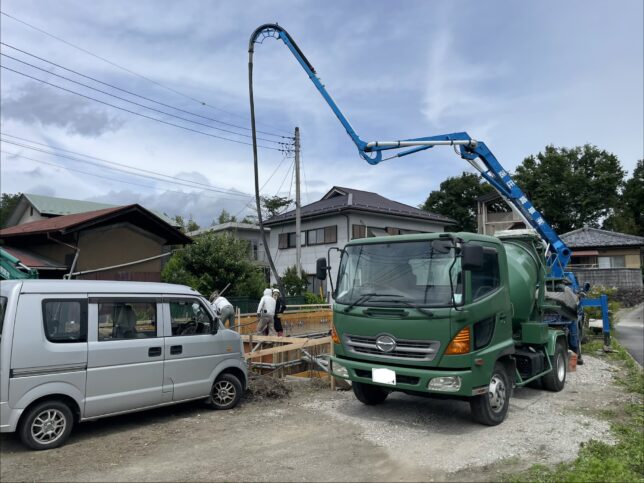

写真は打ち始めの様子です。

生コンクリートの納品書と目視にて品質を確認しました。

写真は南掃き出し窓の下になる大梁部分です。綺麗な仕上りになるように型枠を叩いてもらっています。

特殊な金物で突いてもらっています。ジャンカが出にくくなり仕上りが綺麗になります。

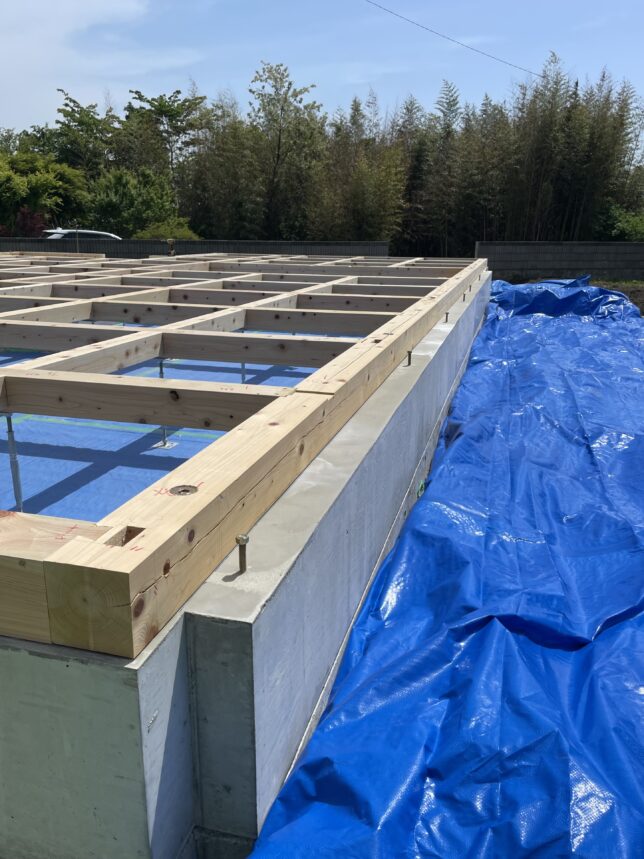

写真は打設後の大梁。

天気も何とか持ちこたえてくれたので安心しました。明日は雨予報なので一日養生をしてから天端レベラーを打設します。その後ゴールデンウイーク中を養生期間として型枠解体となります。基礎の完成と建て方が今から楽しみです。

下山勇志

渋川市の現場 基礎立上り型枠工事に入りました

本日、渋川市の現場の基礎コンクリートの状況確認と施工管理に出かけました。先週に基礎の耐圧版部分のコンクリートを打設し養生期間を経て立ち上がりの梁部分の型枠工事に入っております。

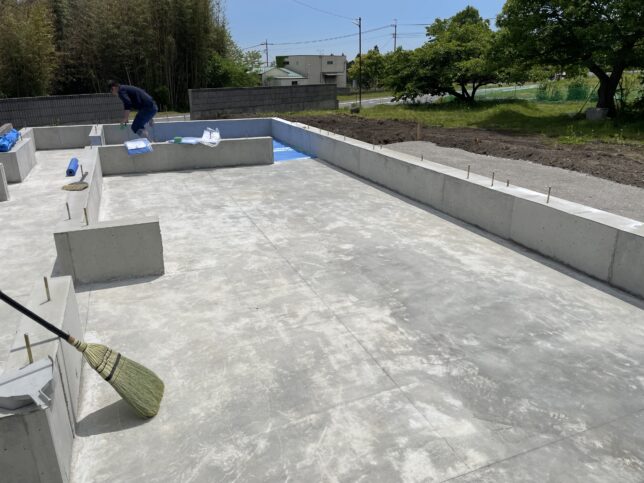

写真はコンクリート打ち上がり状況です。雨も降り養生期間も充分とったので綺麗な仕上りとなりました。

アンカーボルトの設置が完了したようなので確認をしました。

職人さんと天気予報を確認しながら次回打設日を決めました。天気が変わりやすいので注意して進めたいと思います。基礎完成が今から楽しみです。

渋川市の現場 コンクリート打設

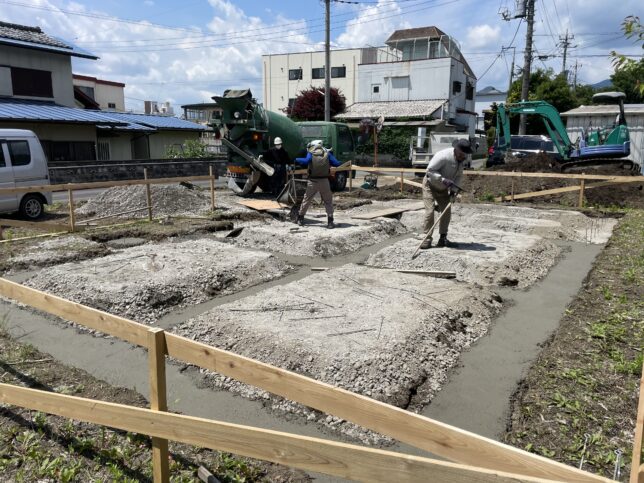

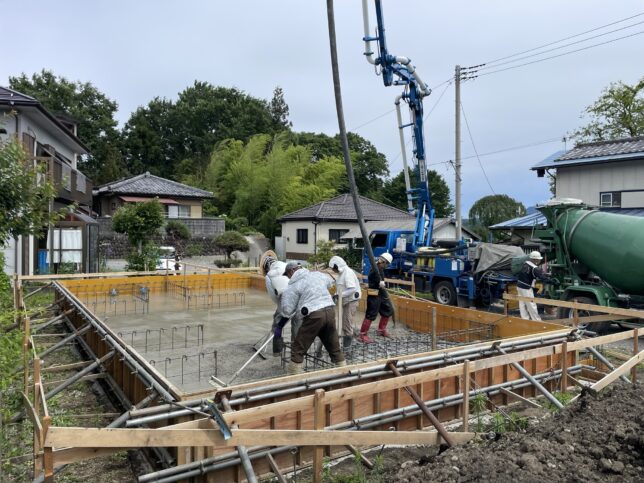

渋川市の現場では本日、RC基礎の耐圧版部分のコンクリート打設を行いました。

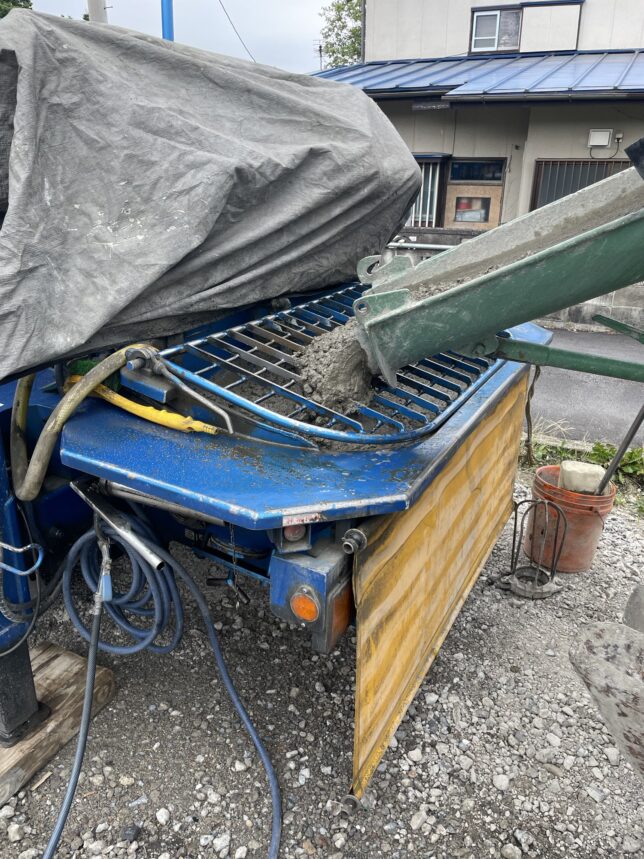

写真は生コンクリートの様子です。納品書と目視にて品質を確認しました。

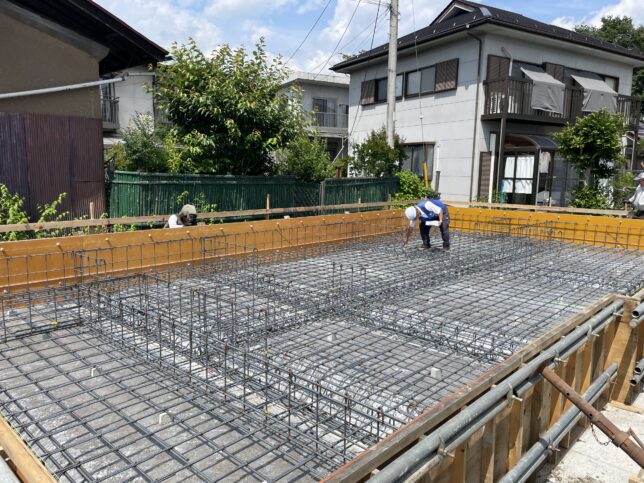

写真は全景になります。地中梁部分に生コンクリートを打設している様子です。

写真は南から見た様子です。

地中梁部分の打設が完了したら耐圧板(基礎でいう平らなベタ部分)の打設です。バイブレーターやタッピング、平らにおさえる等、各職忙しくなります。

写真は半分以上完了したときの様子です。休憩せずに打ち続けます。

写真はすべての打設が完了したときの様子です。

水分補給はするものの、休まず型枠へ付着した生コンクリートの拭き取りや、平らに均すおさえ、打設の際に使用した道具の清掃等を行います。職人さんの手際の良さに驚きます。

朝一に打設したので硬化を待ち、何度もおさえて養生して完了です。適正な養生期間を経て墨出しと立ち上がり基礎の型枠組みに入ります。基礎完成が今から楽しみです。

下山勇志

中之条町の現場 地鎮祭と渋川市の現場 配筋検査へ

桜も見ごろも過ぎて暖かい日が続きますが皆様いかがお過ごしでしょうか。朝晩は冷えるところもあるようですので体調には充分お気を付けください。

さて、本日は中之条町にて地鎮祭を執り行いましたのでご紹介できればと思います。

写真は地鎮祭の様子です。

吾妻神社の神主さんが分かりやすく丁寧に進行してくれました。

法改正後、時間がかかっている建築確認と長期優良住宅の認定申請ができれば基礎工事着工となります。年内完成を目指して工事を進めていきます。工事の様子などご紹介できればと思いますのでお楽しみに。

その後、渋川市の現場の基礎配筋検査へ。なんと移動時間は車で30分でした。

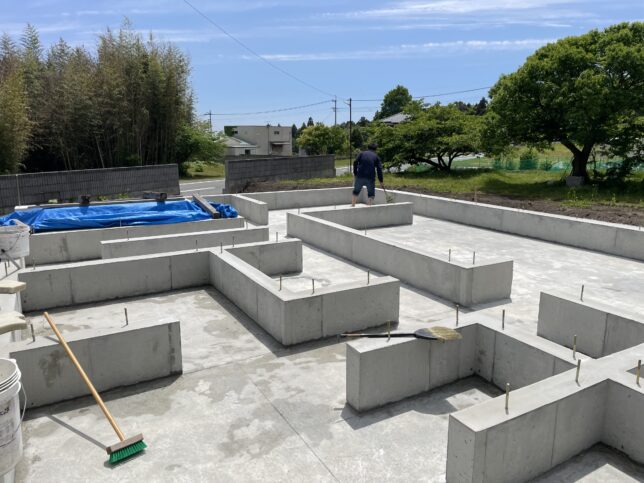

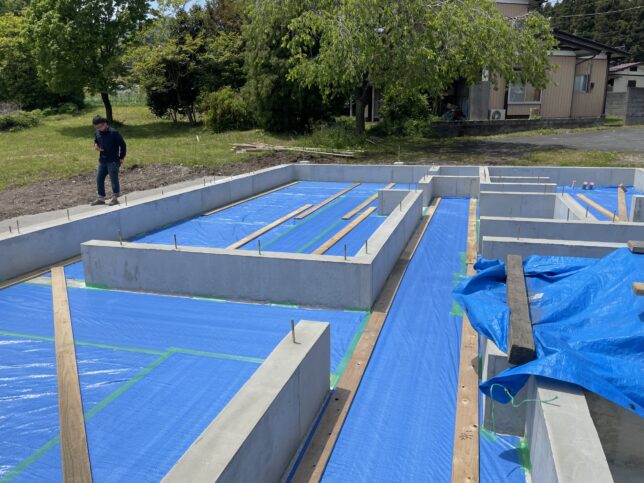

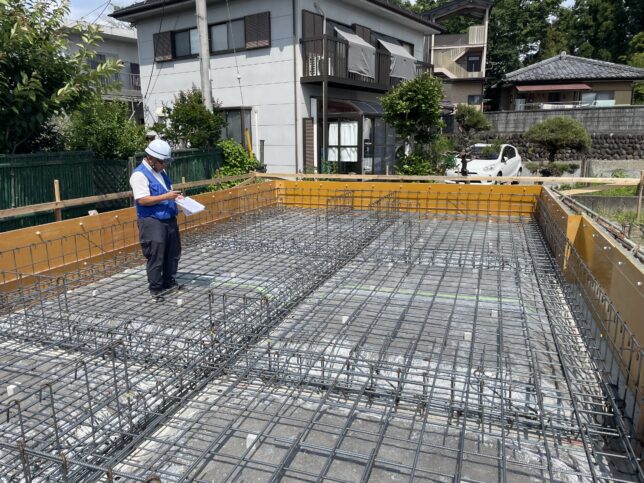

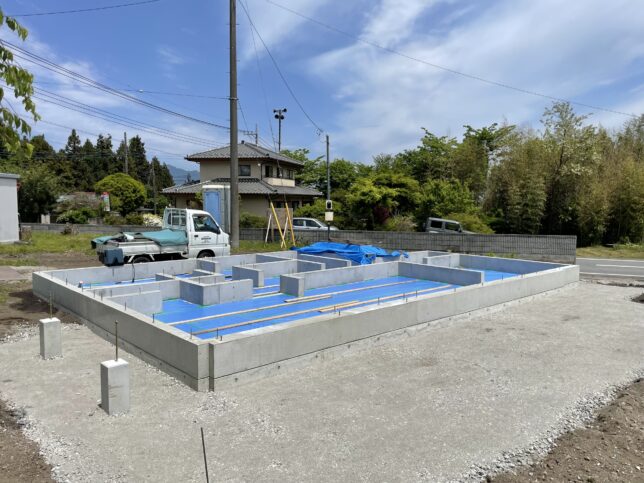

写真は全景です。職人さんは型枠を調整しています。

住宅瑕疵担保保険会社の検査員である建築士さんに設計図通り施工できているか確認していただきました。

基礎の設計は許容応力度計算をしています。上写真の配筋が濃い通りが見えると思いますが、こちらが地中梁になります。地中梁とは地中に埋まっている梁で、通常立ち上がりの梁を連続させるのですが、点検で人が通れたり、空気の循環を良くしたりするために立ち上がりの梁を少なくしています。その代わりに地中梁を耐力壁線間に入れているのです。地中梁があることにより、地震時の横揺れにも強くなります。

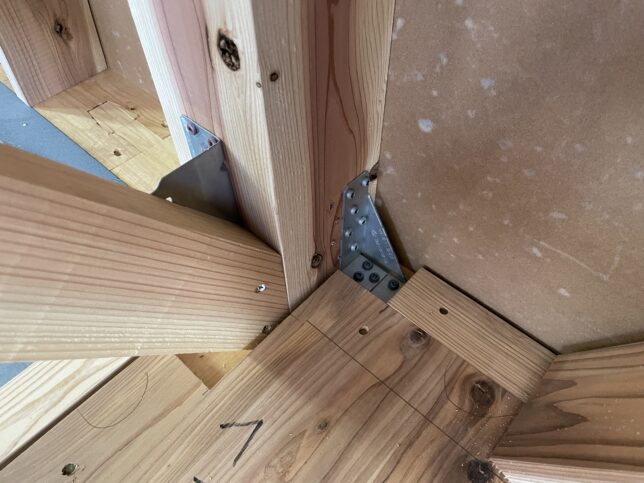

写真は立ち上がり梁の配筋の様子です。法改正によりほぼ義務化となった、せん断補強筋(別名スターラップという。梁の上の主筋と下の主筋を繋ぐタテに配筋してある鉄筋のこと)のフックも数年前より弊社では標準仕様となりました(以前は溶接したものを採用していました)。

いよいよ来週はコンクリート打設になります。耐久性と強度の高い住宅基礎となるよう管理していきたいと思います。

下山勇志

施工事例・お客様の声を追加しました

施工事例「南北の庭を楽しむ家」を追加しました。土地の斡旋から携わった住まいです。住まい手の要望と敷地の状況を踏まえ設計させていただきました。

架構から考える間取りと高気密高断熱、省エネルギーなGX志向型住宅です。ぜひご覧ください。https://www.keihouse1994.jp/works/new/nanboku/

お客様の声「自然エネルギーで暮らす庫裏」を追加しました。2025年に竣工、お引渡しをして今年の1月に取材と撮影に伺いました。ぜひご覧ください。https://www.keihouse1994.jp/voice/voice_18.php

春の休業期間のお知らせ

お客様・協力業者様各位

平素より格別のお引き立てを賜り御礼申し上げます。
さて、春の大型連休の休業期間をお知らせいたします。
誠に勝手ではございますが、弊社では下記の通りお休みとさせていただきます。

休業期間 2026年5月3日(日)~6日(水)

休業期間中に電話、FAX、メール等でいただいたお問合せへの返信は5月7日(木)より順次対応いたします。ご迷惑をおかけいたしますが、何卒ご理解ご協力の程よろしくお願いいたします。

一部の工事現場は休まず施工しておりますのでご承知おきください。

以上

写真は2025年竣工の「南農舎」

築20年の住まい外壁メンテナンスへ

設計事務所さんの設計で弊社が施工した高崎市K様邸の外壁塗装をさせていただきましたのでご紹介できればと思います。

K様とは竣工後10年目に外壁塗装、お子様が巣立ってからキッチンの改修工事とお付き合いをいただいております。今回は20年経ったので外壁の塗装を実施しました。

外壁は杉板の横張りです。築20年になりますが外壁塗装や気づいた点をメンテナンスしているので、20年経っていると思えないほど綺麗に保っています。

写真は南西から見た外観。高崎市内の街中に佇む外観は緑と調和して美しいですね。

写真は道路側です。塗装後の写真になります。敷地目一杯利用した配置です。植栽により周囲から愛される住宅になっています。

今回目隠しで縦格子を付けたいというご要望があり大工工事で実施しました。

外壁塗装工事と併用し、屋根のメンテナンスやこういった木工事もさせていただき、住まいに手をかけることで長持ちするのだと改めて感じました。

住まいの修繕やメンテナンスのご相談もお気軽にお問い合わせください。

下山勇志

渋川市の現場 地業工事が進んでいます

渋川市の現場では地業工事が進んでいます。

写真は敷地内に咲く桜です。綺麗ですね。

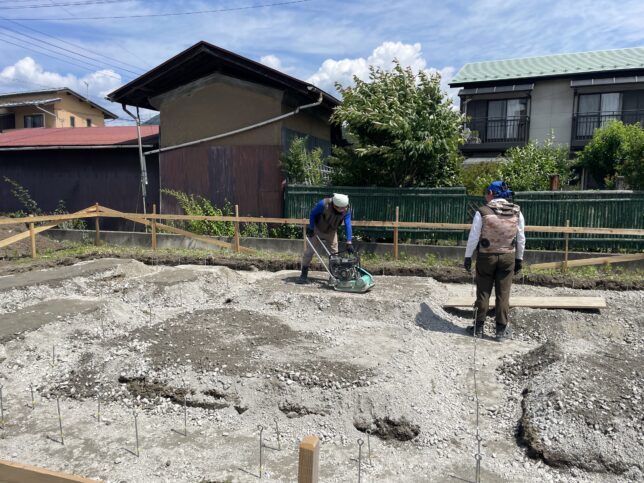

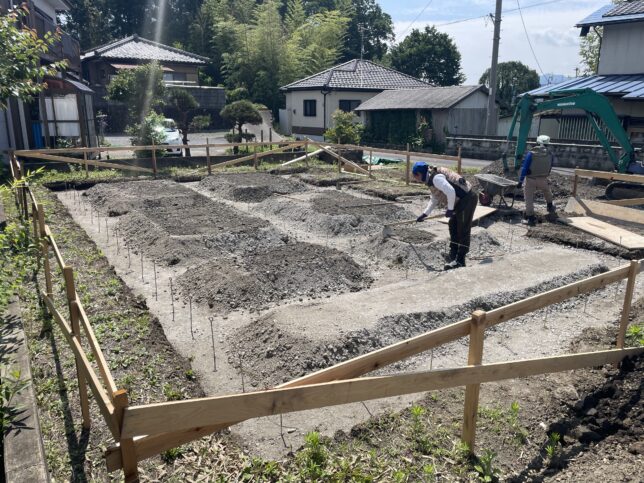

捨てコンクリートの打設、墨出しも完了し底盤の締固めて平らに仕上げているところになります。

斜めの部分は特製のハンマーで。

これから防湿シートを施工し来週に鉄筋の配筋になります。

強度の高い基礎となるようしっかり監理していきたいと思います。

下山勇志

キジが遊びにきました

渋川市の現場にキジが遊びにきました。

どこにいるか分かりますか?

小学生の頃、キジを捕まえようと走り回っていたことを思いだしました。

基礎工事、順調に進んでいます。

下山勇志
