前橋市の現場 擁壁工事
今年最初の現場管理は前橋の現場へ。昨年より擁壁工事に着手し本日は擁壁基礎立上りコンクリートの打設です。
写真は昨年の鉄筋工事の様子。異形鉄筋D13を200㎜ピッチに配筋しています。

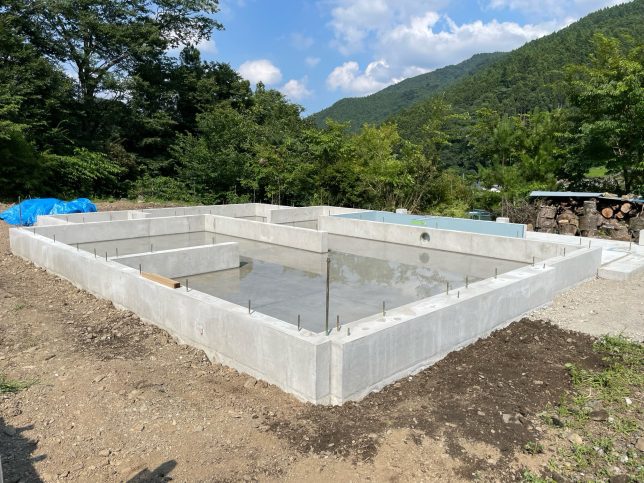

写真はベースコンクリートを打設した後の写真です。
そして本日の写真。擁壁立上り幅と鉄筋のかぶり厚さ等を確認しました。

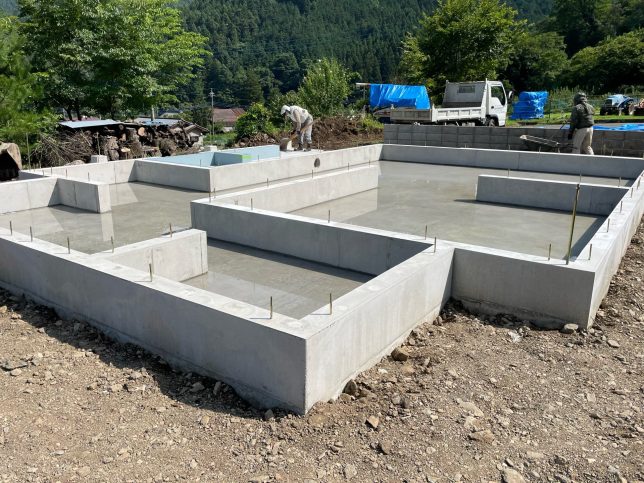

少量のコンクリートなのでポンプ車は使わずホッパーで打設をしました。ホッパーを持っていると楽ですね。
手際よくコンクリートを打設していきます。隙間なく打設できるようバイブレーションをくれます。この後は十分な養生期間を経てブロック積み、フェンス工事と進みます。住宅建築が始まる前の大切な造成工事を丁寧に進めていきます。
高崎事務所では新しいダルマに目入れをしました。今年一年、目を良く見開いていきたいと思います。
下山勇志
新年のご挨拶
謹んで新年のご挨拶申し上げます。
昨年は新築工事からリフォーム、解体工事、アフターフォロー等多くの皆様にお世話になりましたことを厚く御礼申し上げます。
本年も本業である新築工事のお申し込みを例年より多くいただいております。お客様の期待に応えられるよう社員一同全力で志事に邁進してまいりますので本年も何卒よろしくお願い申し上げます。
代表取締役 下山勇志
年末のご挨拶
お客様
協力会社様
いつもお世話になっております。平素は格別のお引き立てを賜り厚く御礼申し上げます。
年の瀬も迫り、何かとご多用の日々をお過ごしかと存じます。本年も格別のお引き立てを賜り心より感謝申し上げます。
本年も新築工事からリフォーム、解体工事、アフターフォロー等多くのお仕事を頂きまして誠にありがとうございました。来年も木の住まいづくりにおけるサービス向上を図り誠心誠意努力する所存ですので、より一層のご支援を賜りますようお願い申し上げます。
本日は午前中いっぱいで仕事納めとなるため、下仁田に行く途中富岡の現場に立ち寄りました。富岡の現場では足場が外れ美しい外観が露わになりました。
南西から見た外観です。休みに入るため綺麗に片付けをしました。
その後下仁田の本社にて恒例のダルマの目入れを行い昼食をみんなで食べて解散となりました。
以前にもお伝えしましたが新年は1月5日(木)より通常営業いたします。ご不便をおかけしますが、何卒よろしくお願い申し上げます。
来年も相変わらぬご愛顧を頂けますようお願い申し上げ、年末のご挨拶とさせて頂きます。
寒気いよいよ厳しい折、ご自愛のうえ、どうぞよいお年をお迎えください。
構造材 木配り
本日は北軽井沢の家の構造材の木配りをプレカット工場にて行いました。木配りとはどの構造材をどの場所に使うかを検討し墨付けをする作業です。今回もリビングをメインに綺麗な材を選ぶことができました。
無垢材ですので一つとして同じものはない平角材。弊社がつくる木の住まいは梁や柱が見えてきます。よって同じ等級の一等材(節あり材)でも表情が違います。一等材の中にも上小節(節が少ない)があったり赤身の多い美しい木目のものもあります。そういった材を良く見えるところに使います。そうした気使いにより完成度が違うと私は考えています。
写真は木配りができた後の写真。番付と番号を記載し機械に入れていきます。
プレカット工場のSさんに手伝ってもらいました。重い梁を持ったので明日は筋肉痛でしょう。Sさんありがとうございました。
下山勇志
立ち上がり基礎 コンクリート打設
北軽井沢の現場では先日基礎立ち上がり梁のコンクリート打設を行いました。コンクリート打設前に設計図通りアンカーボルト、ホールダウン金物等が設置されているか確認を行いました。
この日は少し雪が降っておりましたが打設には問題ない程度だったので予定通りコンクリート打設を行いました。伝票と目視にてコンクリート強度を確認しました。気温が3℃以下の場合は温度補正を行い強度を高くして打設します。
ポンプ車を使って丁寧に打設していきます。

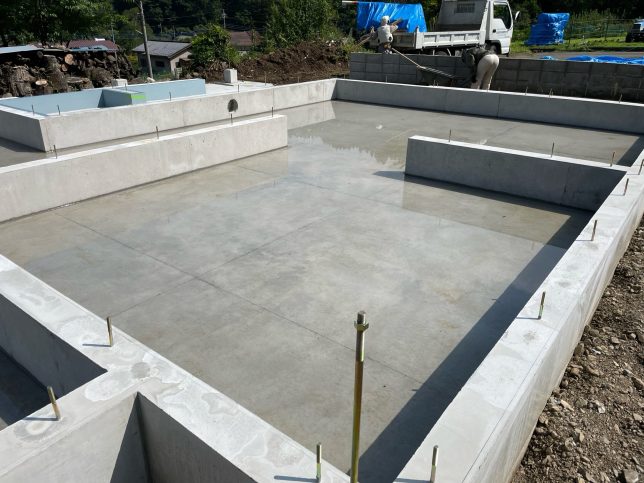

打設が完了した様子です。前日から降った雪が積もっています。途中に太陽も顔出してくれました。
十分な養生期間をおいて型枠をバラします。打ち上がりが今から楽しみです。
下山勇志
富岡の現場 外壁中塗りが完了
富岡市の現場では外壁の下塗り、中塗りが完了し残すところ仕上げ塗りのみとなりました。塗り壁と木のあいまった色合いが美しいです。これで仕上げが塗られればまた建物が引き締まります。仕上りが今から楽しみですね。
上写真は下屋のお風呂場です。大きな木製ガラス戸が入ります。中庭を見ながらお風呂に浸かれるのは幸せですね。
写真は内部の様子です。造作工事が進んでいます。階段も完成してお子様が2階をチェックにいきました。来年2月頃完成を目指して進めています。設計士さんと打ち合わせを重ね丁寧に進めていきたいと思います。
下山勇志
年末年始休業のお知らせ
お客様・協力業者各位
日頃よりお世話になっております。
誠に勝手ではございますが弊社では年末年始の休業期間を本社・高崎支店共に下記の通りとさせていただきます。
メールやFAX等で休業期間中にいただいたお問合せへの返信については2023年1月5日(木)以降に順次対応いたします。
ご迷惑をおかけしますが何卒よろしくお願い申し上げます。
休業期間 2022年12月30日(金)~2023年1月4日(水)
北軽井沢の家 基礎配筋検査とコンクリート打設
本日は長野原町「北軽井沢の家」の現場へ。写真は現場に向かう途中に見える浅間山です。少し雪に覆われています。天気も良くコンクリート打設日和となりました。
上写真2枚は昨日の第三者機関による鉄筋の配筋検査の様子です。設計図通りに配筋できているかチェックをしてもらいました。無事に合格となり本日のコンクリート打設となりました。
耐震の要となる地中梁が2間ピッチに入っています。基礎の許容応力度計算は自社で行いました。
写真は本日のコンクリート打設時の様子です。まずは地中梁部分に打設していきます。
地中梁の打設が完了したら続いて耐圧版(ベタ部分)です。バイブレーションとタッピングをして丁寧に打設していきます。
打設完了後の写真です。水が引いたらコテで撫でていきます。しっかり養生して硬化を待ちます。続いて立ち上がり梁の型枠工事になります。強度の高い基礎になるようしっかり管理していきたいと思います。
下山勇志
北軽井沢の家 型枠工事に入りました
本日より12月ですね。一気に冬に入ったような気がします。北軽井沢の現場では外周りの型枠工事に入っています。
寒冷地による凍結深度の深さもあり今回は外基礎断熱工法を採用しています。コンクリート打設前に基礎断熱を施工し、シロアリの侵入リスクの少ない同時打ち込みとします。基礎断熱材も防蟻効果のある材料を採用しています。
基礎屋さんに丁寧に施工してもらいました。外基礎断は冷気を外で断熱するので内断熱より効果が高いのが特徴です。これから鉄筋工事、給排水逃げ工事に入りますが徹底して管理していきたいと思います。
下山勇志
